2015年一級建造師建筑工程考前預測試題一(2)
作者:魯班培訓 來源:魯班培訓 瀏覽: 添加日期:2015-09-15
二、多項選擇題(共 10 題,每題 2 分。每題的備選項中,有 2 個或 2 個以上符合題意,至少有 1 個錯項。錯選,本題不得分;少選,所選的每個選項得 0.5 分)
21.關于填充墻砌體工程施工技術的表述,正確的是( )。
A.砌筑填充墻時,輕集料混凝土小型空心砌塊和蒸壓加氣混凝土砌塊的產品齡期不應小于 28d
B.燒結空心磚、蒸壓加氣混凝土砌塊、輕集料混凝土小型空心砌塊等在運輸、裝卸過程中,嚴禁拋擲和傾倒
C.加氣混凝土砌塊墻如無切實有效措施,不得用于長期浸水或經常受干濕交替部位
D.在廚房、衛生間、浴室等處采用輕集料混凝土小型空心砌塊、蒸壓加氣混凝土砌塊砌筑墻體時,墻底部宜現澆混凝土坎臺,其高度宜為 100mm
E.加氣混凝土墻上不得留設腳手眼
22.下列不需要對鋼結構進行整體穩定計算的是( )。
A.當有鋪板(各種鋼筋混凝土板或鋼板)密鋪在梁的受壓翼緣上與其牢固相連,能阻止梁受壓翼緣的側向位移
B.工字形截面簡支梁受壓翼緣的自由長度與寬度之比滿足相應要求時,梁的整體穩定可不計算
C.鋼結構工字型截面梁腹板設置加勁肋
D.梁受壓翼緣寬厚比滿足規范要求
E.采用高強材料設計
23.下列有關基礎工程施工的說法中,正確的是( )。
A.基坑開挖時,應保證地下水至基坑底以下 500mm 處
B.對于密集沉樁樁群,應從四周開始往中間施工
C.基坑驗槽后,應立即進行基礎施工
D.驗槽時,對于基底以下的土層不可見部位,要先輔以釬探配合共同完成
E.當基礎下的持力層較軟弱,常采用換土墊層法來處理
24.鋼筋混凝土預制樁基礎施工中,常用的接樁方式主要有( )。
A.綁扎連接法
B.焊接法
C.機械連接法
D.硫磺膠泥錨接法
E.法蘭螺栓連接法
25.飾面板(磚)工程應對( )進行復驗。
A.室內用花崗石的放射性
B.粘貼用水泥的凝結時間、安定性和抗壓強度
C.外墻陶瓷面磚的吸水率
D.寒冷地區外墻陶瓷的抗凍性
E.外墻陶瓷磚的強度及抗沖擊性
26.關于抹灰工程材料技術要求的說法,正確的有()。
A.抹灰用水泥應為強度等級不小于 32.5MPa 的普通硅酸鹽水泥、礦渣硅酸鹽水泥
B.砂宜選用中砂,使用前應過篩(不大于 5mm 的篩孔)
C.抹灰用的石灰膏的熟化期不應少于 15d
D.磨細石灰粉的熟化期不應少于 3d
E.中層抹灰砂漿的稠度 10~12cm
27.國家鼓勵發展的建筑節能技術和產品有()。
A.新型節能墻體與屋面的保溫隔熱材料
B.節能門窗的密閉技術
C.集中供熱技術
D.新型建筑材料
E.分戶計量技術
28.建設單位辦理工程竣工驗收備案應當提交的文件包括()。
A.工程竣工驗收報告
B.由規劃、環保等部門出具的認可文件
C.工程竣工驗收備案表
D.工程質量保修書
E.《建筑物質量保證書》和《建筑物使用說明書》
29.進場時應進行見證取樣檢驗的木質材料有()。
A.A 級木質材料
B.B1 級木質材料
C.B2 級木質材料
D.現場進行阻燃處理所使用的阻燃劑
E.現場進行阻燃處理所使用的防火涂料
30.建筑物內房間的頂棚、墻面應采用 A 級裝修材料的有()。
A.圖書室
B.資料室
C.檔案室
D.封閉樓梯間
E.高級住宅
三、案例分析題(共 5 題,(一)、(二)、(三)題各 20 分,(四)、(五)題各 30 分)
【案例一】
背景資料:
某辦公樓工程,地下三層,地上二十層,現澆鋼筋混凝土框架剪力墻結構。建設單位與施工總承包單位簽訂了施工總承包合同,建設單位委托監理單位對工程實施全過程監理。該工程地基土層為粉質黏土和粉細砂,地下水為潛水,地下水位-9.5m,自然地面-0.5m。基礎為筏板基礎,埋深 14.5m,建筑總高度 62m。
開工前建設單位向施工單位提交了工程地質勘察報告。工程施工過程中發生了下列事件:

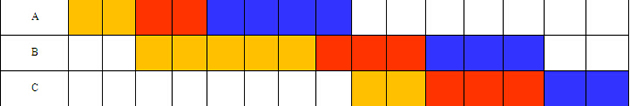

事件一:項目部為組織流水施工,在平面上劃分為三個施工段,三個施工過程:基礎、主體結構、二次砌筑,三個施工過程采用三個作業隊組織無節奏流水施工,其流水施工橫道圖如圖所示(時間單位:月)。


事件二:施工單位開始施工前進行了基坑降水與支護設計,報送監理工程師審查,監理工程師要求按照工程現場實際進行了修改。
事件三:平整場地結束后,施工單位立即進行了工程定位和測量放線,然后進行土方開挖工作,整修基坑采取大放坡開挖,土方開挖至設計要求時,項目總工程師組織監理進行基坑驗槽。
事件四:在基坑開挖至設計標高后,發現了勘察報告中沒有顯示的局部淤泥層,需要進行局部軟基處理,項目總工立即召開項目部人員現場會議,經協商決定采取灌漿補強,并按要求形成相關驗收記錄。由此造成施工單位處理費用增加 3 萬元,工作延期 7 天,施工單位及時向建設單位提出了相關索賠。
問題:
1.繪制該鋼筋混凝土工程的網絡圖進度計劃,寫出關鍵線路,并確定計算工期。
2.根據事件二選擇該工程基坑支護與降水方案,并說明依據。
3.事件三中基坑驗槽做法是否妥當?簡述理由。基坑驗槽的重點是什么?
4.事件四中施工單位對軟弱下臥層的處理程序是否得當?簡述理由。軟基處理方法有哪些?施工單位索賠是否成立?
【案例二】
背景資料:
某房屋建筑工程,建筑面積 6800m2,鋼筋混凝土框架結構,外墻外保溫節能體系。根據《建設工程施工合同(示范文本)》(GF-2013-0201)和《建設工程監理合同(示范文本)》(GF-2012-0202),建設單位分別與中標的施工單位和監理單位簽訂了施工合同和監理合同。該工程門廳大堂內墻設計做法為干掛石材,外墻為玻璃幕墻,根據設計要求保溫做法為外墻外保溫。施工過程中發生下列事件:
事件一:由于本工程擬創省級安全工地,施工現場建立了相應的制度,對作業人員實施相應的培訓。對于施工現場產生的固體廢棄物,也按相關要求編制了相應的處理預案。
事件二:裝飾裝修由某裝飾裝飾公司分包,由于該工程工期影響巨大,必須按合同工期完工,該裝飾公司臨時緊急調集一批裝飾普工增援油漆作業。由該項目原油漆班組每人帶一名普工組成一個小組,施工現場一邊操作一邊簡單培訓后開始正式單獨油飾施工。盡管作業強度大、工作時間長,但所有工人均未出現身體不適。該裝飾公司將原定于身體檢查的費用直接發放給施工人員后,將該批裝飾普工退回原工作班組。
事件三:工程開工前,施工單位的項目技術負責人主持編制了施工組織設計,經項目負責人審核、施工單位技術負責人審批后,報項目監理機構審查。監理工程師認為該施工組織設計的編制、審核(批)手續不妥,要求改正;同時,要求補充建筑節能工程施工的內容。施工單位認為,在建筑節能工程施工前還要編制、報審建筑節能技術專項方案,施工組織設計中沒有建筑節能工程施工內容并無不妥,不必補充。
事件四:工程完工后工程竣工驗收后,施工單位項目經理組織建筑節能分部工程驗收。
問題:
1.事件一中,對于施工產生的固體廢棄物施工單位應如何處理?
2.指出事件二中職業衛生與防護管理方面的不妥之處,并簡述正確做法。油漆作業易發哪些職業病?
3.事件三中,施工組織設計編制、審批程序的不妥之處,并寫正確做法。施工單位關于建筑節能工程的說法是否正確?說明理由。
4.指出事件四中建筑節能工程施工安排的不妥之處,并說明理由。
